На площадке строящейся шахты «Скалистая» рудника «Комсомольский» полным ходом ведется строительство газовой водогрейной котельной станции

НИА-Заполярье

На площадке строящейся шахты «Скалистая» Заполярного филиала «Норникеля» ведется строительство газовой водогрейной котельной станции, предназначенной для обеспече

На площадке строящейся шахты «Скалистая» Заполярного филиала «Норникеля» ведется строительство газовой водогрейной котельной станции, предназначенной для обеспечения тепловой энергией существующих и строящихся объектов шахты «Скалистая».

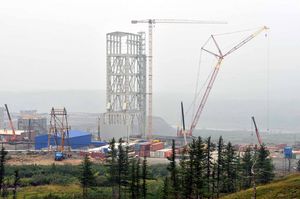

В настоящее время завершены работы по возведению фундамента основного здания, выполнена установка несущих конструкций, на 80 % завершено возведение стеновых панелей, ведется монтаж кровли. На одном из наиболее важных узлов котельной, а именно камере переключения, где осуществляется врезка котельной в существующие сети предприятия «Норильско-Таймырская энергетическая компания», завершается обустройство фундаментов, на которые в ближайшее время будет произведен монтаж запорной арматуры.

В ближайшее время планируется установить шесть современных водогрейных водотрубных газоплотных котлов российского производства теплопроизводительностью 23,26 МВт каждый. Общая установленная мощность (с учетом резервного котла) составляет 139,56 МВт. В настоящее время, под руководством шеф-инженеров завода-изготовителя, осуществлена установка в проектное положение трех котлов, ведётся монтаж оборудования. Завершены работы по обустройству фундаментных оснований для установки блоков подготовки газа и сбора газоконденсата.

Для выработки котельной необходимого количества теплоносителя требуется природный газ, который подается по газопроводу (два трубопровода диметром 325 мм) общей протяженностью более 15 км, смонтированного работниками предприятия «Заполярная строительная компания».

Здание котельной имеет большие размеры. Основное здание, где располагается котельное оборудование – 60 м длинной, шириной – 21 м, высотой – 9 м. Высота дымовых труб (всего их шесть, два блока по три трубы) составляет 45 м. Общая площадь территории застройки – 17683 м2.

Ввод водогрейной котельной станции обеспечит полную автономность всех объектов шахты «Скалистая» от магистральных тепловых сетей ТЭЦ-2. Это в свою очередь позволит перераспределить высвободившиеся резервы ТЭЦ-2 на новые строящиеся объекты Заполярного филиала компании. Кроме того, водогрейная котельная станция может позволить в случае возникновения аварийных ситуации на ТЭЦ-2, перераспределить тепловые мощности водогрейной котельной станции на жилые дома района Талнах. Строительство осуществляется генеральным подрядчиком – предприятием «Национальная инжиниринговая компания». По графику производства работ ввод объекта в эксплуатацию намечен на декабрь 2016 г. Общая стоимость проекта составляет более 1 млрд рублей.
