ОАО «ГМК «Норильский никель» вчера подписало договор с подрядчиком на выполнение комплекса работ по реконструкции Усть-Хантайской ГЭС.
ОАО «ГМК «Норильский никель» вчера подписало договор с подрядчиком на выполнение комплекса работ по реконструкции Усть-Хантайской ГЭС.

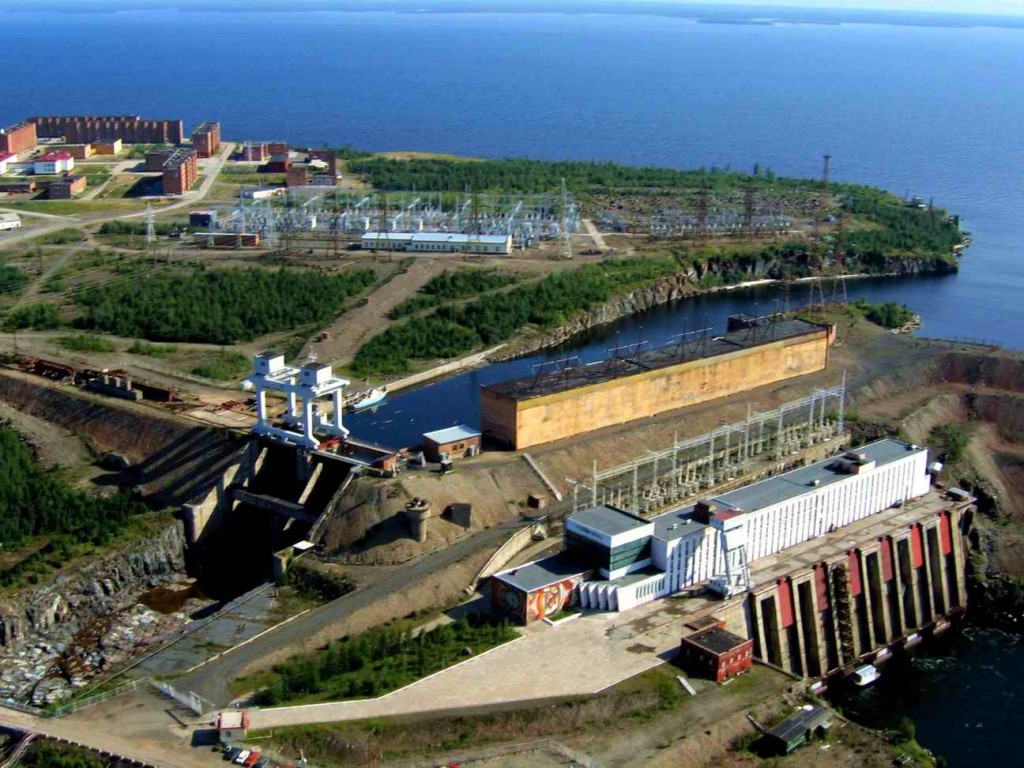

Строительство Усть-Хантайской ГЭС осуществлялось в период с 1963 по 1975 год. Первый гидроагрегат (станционный № 2) был пущен в эксплуатацию в 1970 г.. Усть-Хантайская ГЭС является самой северной в мире гидроэлектростанцией. В рамках проекта ее реконструкции будет произведена замена всех семи гидроагрегатов машинного зала гидроэлектростанции.
Проект будет реализован в семь этапов. Первый пусковой комплекс после реконструкции будет введен в эксплуатацию в сентябре 2015 г., седьмой - в сентябре 2021 г. Назначенный срок эксплуатации каждого пускового комплекса составит 40 лет.
Реализация указанного проекта позволит увеличить мощность и КПД гидроагрегатов, повысит эксплуатационную надежность, а так же обеспечит безопасную и безаварийную работу основного гидроэнергетического оборудования Усть-Хантайской ГЭС.
Так, максимальный КПД гидротурбины после реконструкции вырастет с 88% до 95,1 %, мощность гидроагрегата - с 63 МВт до 73 МВт, установленная мощность ГЭС – с 441 МВт до 511 МВт. Среднемноголетняя выработка электроэнергии за счет реконструкции поднимется с 2032 млн. кВт ч до 2147 млн. кВт ч.
Тендер по выбору подрядчика для проведения данных работ был объявлен 29 сентября 2011 года. Участие в нем приняли шесть международных консорциумов.
Итоги по тендеру были подведены 27 сентября 2012 года. Согласно протоколу Рабочей группы по проведению технико-коммерческих переговоров, победителем тендера было признано ОАО «Тяжмаш» в консорциуме с российскими компаниями ООО «Электротяжмаш-Привод», ОАО «Ульяновское конструкторское бюро приборостроения», ДП ЗАО «Волга-СГЭМ», «Камспецэнерго», ОАО «НИИЭС» и украинским ООО «Гидротехпроект».
ГМК «Норильский никель» ответственно подходит к вопросам модернизации, как основных производственных фондов, так и инфраструктурных объектов. Развитию энергетических объектов уделяется отдельное внимание. Стратегией производственно-технического развития Компании на период до 2025 года, принятой Советом директоров 27 октября 2011 года, предусмотрено повышение эффективности и обеспечение надежности работы энергосистемы ГМК «Норильский никель» в результате реконструкции объектов генерации (ТЭЦ-1, ТЭЦ-2, ТЭЦ-3, Усть-Хантайская ГЭС) и модернизации основного и вспомогательного энергетического оборудования.
Суммарный объем инвестиций в объекты энергетики до этого срока составит порядка 2,1 млрд. долл. США.
